Zum Hauptinhalt springen

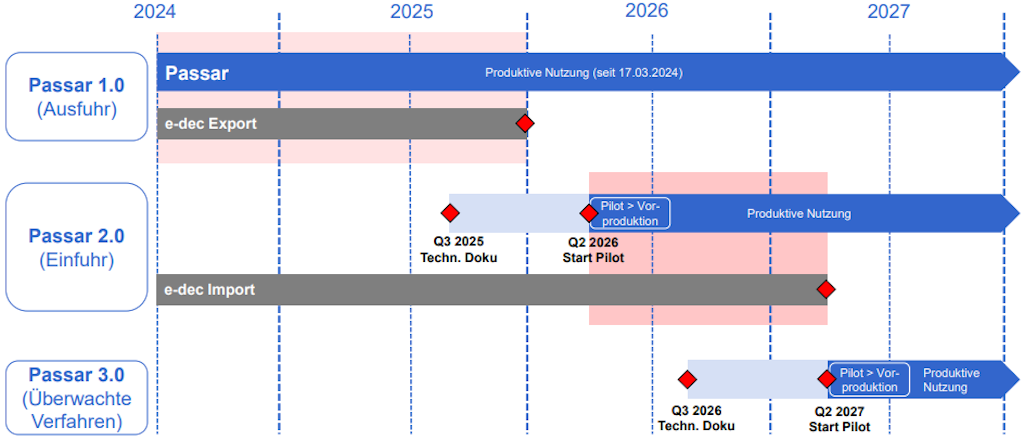

Roadmap Passar 2.0/3.0

Die Roadmap Passar bildet eine gemeinsame Planungsgrundlage für das BAZG und die Wirtschaft zur Ablösung der bestehenden Frachtanwendung E-dec und zur Digitalisierung von überwachten Verfahren und Papierformularen.

Aktueller Status

Die Pilotphase mit Passar 2.0 – Ausbauschritte 1+2 (Standardeinfuhr) ist eröffnet. Für die Teilnahme ist eine Voranmeldung erforderlich. Ein selbstständiges Umsteigen auf Passar ohne Absprache mit dem BAZG ist nicht möglich. Das BAZG wird die Freigabe für die breite produktive Nutzung offiziell kommunizieren.

Mehr Infos https://www.bazg.admin.ch/de/passar-einfuhr

Das Wichtigste in Kürze

  • Die Weiterentwicklung von Passar auf den Bereich Einfuhr erfolgt in vier Ausbauschritten. Die ersten beiden ermöglichen die Anmeldung von Standardeinfuhren. Der dritte Ausbauschritt umfasst alle übrigen Funktionen, die für die vollständige Ablösung des bisherigen Systems e-dec Import erforderlich sind. Im vierten Ausbauschritt werden die Sonderverfahren integriert.
  • Eine Umstellung auf Passar Einfuhr mit den Ausbauschritten 1-3 ist zwingend für alle bisherigen e-dec Nutzerinnen und Nutzer. Der Ausbauschritt 4 ist nur für die betroffenen Unternehmen relevant.
  • Das BAZG und die Wirtschaft haben eine Parallelphase im Bereich der Einfuhr vereinbart. Die letzte Import-Zollanmeldung über e-dec kann am 30. September 2027 erfolgen. Danach sind Einfuhren nur noch über Passar anzumelden.
  • Die Web-Anwendung «Declar» löst e-dec Web bis Ende Q3 2027 ab. In einem ersten Schritt können Transportanmeldungen erfasst werden, anschliessend Warenanmeldungen Einfuhr und Ausfuhr (gestaffelte Einführung). Die letzte Zollanmeldung über e-dec Web kann am 30. September 2027 erfolgen. Danach sind Einfuhren nur noch über «Declar» anzumelden.

Detaillierte Informationen zur Umstellung auf Passar Einfuhr: https://www.bazg.admin.ch/de/passar-einfuhr

Übersicht der Geschäftsfälle je Ausbauschritt

Passar 2.0 – Ausbauschritte 1+2 (Standardeinfuhr)

Passar 2.0 – Ausbauschritt 3 (Ablösung e-dec Import)

Passar 2.0 – Ausbauschritt 4 (Spezialverfahren)

Passar 3.0 – Formulare und überwachte Verfahren
